Soleras de hormigón: diseño, ejecución, cálculo, juntas y patologías

Soleras de hormigón: capas, armado, juntas y patologías (fisuras y humedades)

Guía técnica completa de soleras de hormigón (con prevención de fisuras, humedades y alabeo)

Las soleras de hormigón son elementos no estructurales de separación con el terreno, ejecutados como acabado final (garajes, naves, patios) o como base para otros pavimentos. Aunque se consideran “no estructurales”, su puesta en obra exige rigor: una solera mal ejecutada termina en fisuras, humedades, asientos diferenciales, problemas de planeidad y patologías en elementos colindantes (tabiquería, cerramientos, zócalos).

En esta guía resumimos lo esencial desde un enfoque profesional: capas y subbase, criterios de dimensionamiento, armado, juntas, procedimientos de ejecución, curado, normativa aplicable y un bloque específico de patologías con causas y prevención.

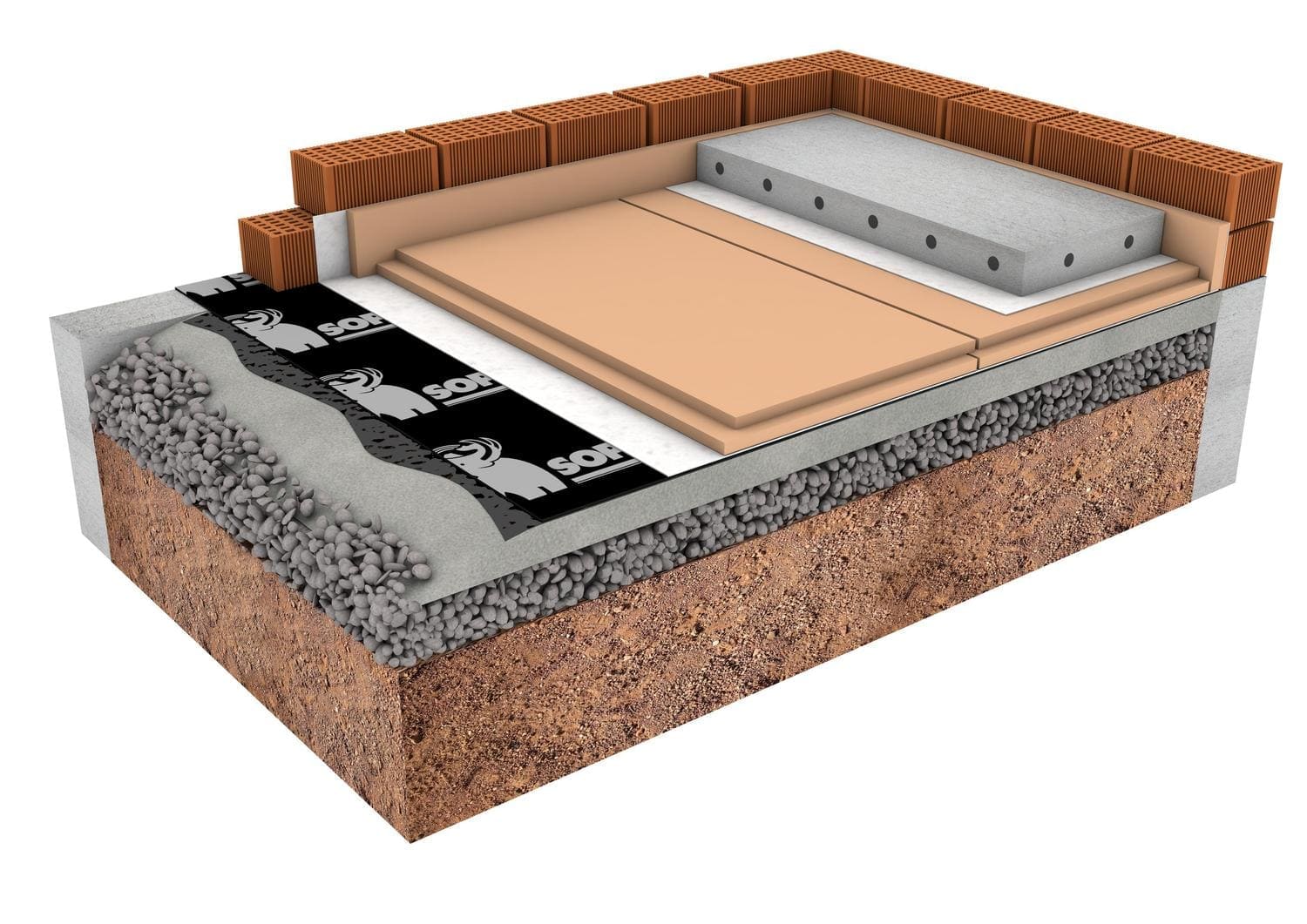

Esquema: capas de una solera de hormigón, armado, juntas y acabado

Qué es una solera y por qué falla con tanta frecuencia

Una solera es una “placa” de hormigón apoyada sobre una base preparada (terreno/subbase). Su durabilidad depende menos del “hormigón” y más del conjunto: compactación, regularidad del apoyo, control de humedad, juntas, posición del armado y, sobre todo, curado.

Las patologías más habituales son fisuraciones (retracción/contracción, fisuras en esquinas o encuentros rígidos), humedades (capilaridad o filtraciones), alabeo de bordes (curling) y asientos por compactación deficiente o presencia de canalizaciones.

1) Capas de un pavimento de hormigón

Una solera funciona como un sistema multicapa. La última capa es el hormigón, pero el comportamiento real depende de la explanada y la subbase.

  • Explanada (terreno natural): debe estar preparada, nivelada y compactada. Si el terreno es inadecuado (rellenos antrópicos, suelos blandos/expansivos), se requiere sustitución o estabilización.
  • Subbase: normalmente zahorra artificial o materiales granulares. Debe estar bien compactada (habitual: ≥ 95% Proctor) y con espesor uniforme.
  • Geotextil (si procede): separa capas y evita migración de finos.
  • Lámina de polietileno: reduce pérdida de lechada y humedad ascendente, y actúa como capa de deslizamiento. Ojo: si se coloca directamente bajo el hormigón, puede aumentar el riesgo de alabeo (curling) por gradientes de humedad (cara inferior más húmeda / superior más seca). En algunos casos se mitiga colocando ≈10 cm de capa granular sobre la lámina.

2) Dimensionamiento orientativo (espesor y hormigón)

El espesor depende de cargas, apoyo y exigencia de servicio (planeidad, desgaste). Como referencia orientativa:

  • Peatonal/residencial: 8–10 cm
  • Garajes comunitarios: 12–15 cm
  • Industrial ligero: 15–18 cm
  • Tráfico pesado / logística: 18–25 cm

En hormigón, se emplea habitualmente HA-25 / HA-30, árido 12–20 mm, consistencia S3–S4. Para reducir riesgo de fisuración por retracción, se recomienda controlar la relación agua/cemento (evitar excesos) y asegurar un curado correcto.

3) Armado: mallazo, fibras y dónde se coloca

El armado en soleras suele ser de control de fisuración (retracción/contracción y gradientes térmicos), más que “resistencia estructural”. Las soluciones habituales son:

  • Mallazo electrosoldado (B500T): colocado en el tercio superior, típicamente a ~50 mm de la superficie.
  • Fibras poliméricas (polipropileno/poliolefina): ayudan a controlar retracción plástica.
  • Fibras metálicas: además de retracción, mejoran comportamiento a impacto/fatiga (muy usadas en industrial).
  • Solución mixta: mallazo + fibras (muy eficaz en control de fisuración en obra real).

Solapes del mallazo: el solape se refiere a cuánto se superponen los paños para garantizar continuidad. Como regla de obra, se usa ≥ 450 mm (por ejemplo, 3 cuadrículas de 15 cm), y en general se indica como 30 diámetros (30 veces el diámetro de la barra) con un mínimo práctico de 450 mm.

4) Juntas: la “ingeniería” que evita fisuras

La mayor parte de las fisuras “inesperadas” aparecen por ausencia o mala ejecución de juntas. Tipos principales:

  • Juntas de separación/aislamiento: perímetros y elementos rígidos (muros, pilares, sumideros, arquetas), con material compresible (10–20 mm).
  • Juntas de construcción: entre paños hormigonados en diferentes momentos (fin de jornada, interrupciones).
  • Juntas de retracción/contracción: por serrado o inducción, con profundidad típica 1/4 a 1/3 del espesor y ejecución en plazo (habitual: 6–24 h).
  • Juntas de dilatación: cada grandes longitudes y/o coincidiendo con juntas del edificio; en tráfico pesado se recomiendan pasadores para transferencia de carga.

Recomendación práctica: paños lo más cuadrados posible (relación largo/ancho entre 1 y 1,5) y evitar cortes en T o L.

5) Procedimiento de ejecución (puesta en obra)

  1. Preparación del soporte: compactación y control de densidad; cuidado en zonas con canalizaciones.
  2. Regularización: espesor uniforme de subbase; evitar apoyos mixtos sobre zapatas/encachado sin detalle de transición.
  3. Colocación de láminas (si se emplean): solapes bien resueltos y sin roturas.
  4. Armado: sobre separadores, no “levantado con ganchos” durante el vertido.
  5. Vertido y compactación: vibrado (aguja/regla vibrante según espesor) sin “mover” el hormigón a base de vibrador.
  6. Acabado: fratasado o helicóptero cuando el hormigón lo permite sin hundimientos excesivos.
  7. Curado: imprescindible para resistencias y desgaste, y para reducir fisuración.

6) Patologías en soleras: causas típicas (proyecto, obra y uso)

6.1 Fisuras por retracción/contracción

  • Espaciado inadecuado de juntas o serrado tardío.
  • Profundidad de corte insuficiente/excesiva.
  • Curado deficiente y evaporación rápida.
  • Exceso de agua (a/c alta) o consistencias excesivamente fluidas sin control.

6.2 Fisuras en esquinas y encuentros rígidos

  • Ausencia de junta de aislamiento en pilares, muros, arquetas o sumideros.
  • Falta de refuerzo en esquinas (armadura a 45° en cambios geométricos).

6.3 Alabeo (curling) en bordes

  • Gradientes de humedad/temperatura entre cara superior e inferior (se acentúa si hay lámina impermeable directa bajo la solera).
  • Curado insuficiente y secado rápido de la superficie.
  • Hormigones con elevada exudación y acabado/llaneado fuera de tiempo.

6.4 Humedades (capilaridad o filtración)

  • Nivel freático próximo, drenaje perimetral insuficiente o subbase no adecuada para drenaje.
  • Ausencia o mala ejecución de barrera bajo solera (y, en su caso, sistema impermeable correcto).
  • Fugas de redes de saneamiento/abastecimiento.

6.5 Asientos diferenciales y desniveles

  • Compactación deficiente de explanada/subbase.
  • Canalizaciones con relleno inadecuado o cambios bruscos de rigidez de apoyo (zapata vs terreno).

7) Recomendaciones técnico-constructivas (checklist)

  • Ensayos de compactación (Proctor) y control de densidad “in situ” cuando el proyecto lo requiera.
  • Subbase con espesor uniforme y correcta compactación (habitual: ≥95% Proctor).
  • Plan de juntas definido (tipo, separación, geometría de paños, plazos de serrado).
  • Armado bien posicionado (tercio superior) con separadores y sin pisado directo (usar pasarelas).
  • Vibrado y acabado en el momento correcto (evitar segregación y exceso de agua superficial).
  • Curado riguroso (productos de curado, láminas, riegos controlados, etc.).

8) Normativa y referencias técnicas

En España, el marco de referencia suele incluir el Código Estructural (RD 470/2021) para la puesta en obra del hormigón, el CTE (acciones/criterios generales) y normas UNE aplicables al hormigón y pavimentos, además de guías técnicas del sector.

Esquemas prácticos: capas, armado y juntas

Los esquemas ayudan a “ver” el detalle: capas de apoyo, posición correcta del mallazo, tipología de juntas y ejecución del acabado. Si quieres, podemos preparar una versión con 4 imágenes separadas (una por concepto) o una infografía final tipo “resumen”.

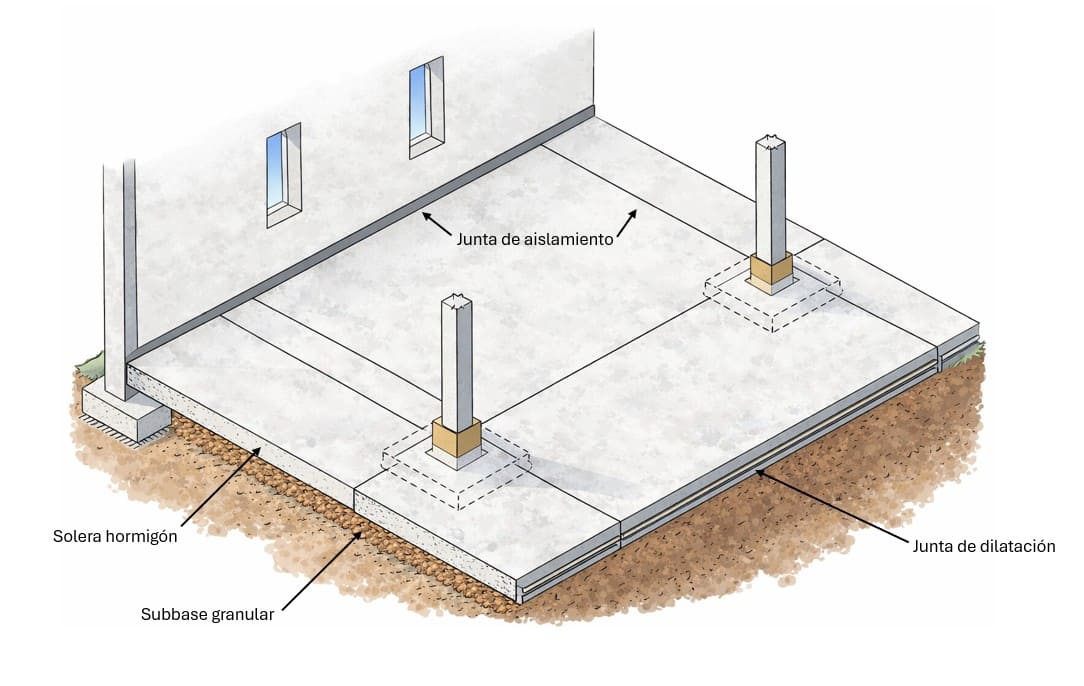

Esquema de juntas en soleras de hormigón (perimetral, retracción y dilatación)

Conclusión

Una solera no es “solo hormigón”: es un sistema donde el soporte, la compactación, el armado, las juntas y el curado determinan el resultado. La mayor parte de patologías (fisuras, humedades, alabeos y asientos) se previenen con una definición correcta en proyecto y un control estricto en obra.

Si necesitas diagnosticar fisuras, humedades o asientos en soleras (garajes, trasteros, naves, locales), en Dirección Facultativa realizamos inspecciones técnicas y dictámenes con base objetiva.
